Чертежи и проекты

Разделы АС, АР, КЖ, КМ, КМД и т.д.
Разделы ЭМ, ЭС, ЭО, ЭОМ и т.д.
Разделы ОВ, ОВиК, ТМ, ТС и т.д.
Разделы ПС, ПТ, АПС, ОС, АУПТ и т.д.
Разделы ТХ и т.д.
Разделы ВК, НВК и т.д.
Разделы СС, ВОЛС, СКС и т.д.
Разделы АВТ, АВК, АОВ, КИПиА, АТХ, т.д.
Разделы АД, ГП, ОДД т.д.
Чертежи станков, механизмов, узлов
Базы чертежей, блоки

Подразделы

для студентов всех специальностей

Котлы и котельное оборудование

Последние благодарности  Алла В. +100р    Вера А +300р       Диана Г +100р       Дарья Е +500р "спасибо, stroystandart.info"       Виталий П +270р       Константин Б +300р "спасибо за сайт"       Полина К +50р
Главная  Лучшие    Популярные   Список   Добавить
Каталог файлов » Чертежи и проекты. Проектная документация » Архитектурно-строительные чертежи
Установка страховочных пакетов на ж д
Разместил: Administrator Категория: Архитектурно-строительные чертежи
Размер: 382.11 KB Раздел: ППР
Дата: 11.07.2016 Скачали: 265
Поделиться

Установка страховочных пакетов на ж дПроект производства работ на установку страховочных пакетов на ж д.



Порядок производства работ по установке страховочных пакетов:



С целью обеспечения безопасного производства работ и обеспечения безопасности движения поездов - работы по продавливанию футляров для пропуска труб водопроводных канализаций под ж.д. путями МОК и путями Савеловского хода осуществляются под прикрытием страховочных рельсовых пакетов L =12.5м.

Работы по монтажу рельсовых пакетов осуществляются в 3 этапа:

- на первом этапе устраиваются рельсовые пакеты на 2км ПК2+34 по ж.д. путям МОК (по окончанию продавливания футляров пакеты снимаются с путей)

- на втором этапе устраиваются рельсовые пакеты на 7км ПК5 по ж.д. путям Савеловского хода (по окончанию продавливания футляров пакеты снимаются с путей)

- на третьем этапе устраиваются рельсовые пакеты на 2км ПК2+38 по ж.д. путям МОК (по окончанию продавливания футляров пакеты снимаются с путей)

Порядок производства работ по установке страховочных пакетов

Устройство пакетов по путям МОК:

Необходимый запас рельсовых звеньев страховочных пакетов в подготовительный период складируется на ст. Владыкино. Металлические опорные полушпалы, хомуты, подкладки, скрепления - доставляются к месту укладки пакетов автотранспортом.

Доставка рельсовых звеньев к месту работ и их выгрузка осуществляется в технологические или предоставляемые "окна" продолжительностью ориентировочно в 2 часа каждое.

Всего - на доставку и выгрузку рельсовых звеньев для устройства пакетов по 2-м путям - необходимо 4 "окна".

Перед "окном" рельсовые звенья пакета грузятся на ст. Владыкино (по 6 звеньев).

Хозпоезд (дрезина ДГКУ или МПТ) подается к месту работ по закрытому I (II) гл. пути. По соседнему гл. пути выдается пердупреждение о бдительности.

Рельсовые звенья выгружаются на полевую обочину I(II) гл. пути и в междупутье I-II (по 3 рельса с каждой стороны).

Крайние выгруженные рельсы во избежание произвольного смещения пришиваются костылями к опорным полушпалкам.

Сборка рельсовых пакетов осуществляется под движением поездов, с выдачей предупреждений об особой бдительности по пути, на котором осуществляются работы и по смежному с ним пути.

Предварительно, до завоза рельсовых звеньев укладываются металлические опорные полушпалы:

- Освобождаются междушпальные ящики от балласта до проектной отметки низа металлических полушпал металлического пакета (работы выполняются поэтапно, одномоментно-каждый 5-й междушпальный ящик)

- Устанавливаются металлические полушпалы, с тщательной подбивкой балласта ручными электрическими шпалоподбойками.

- Монтируются рельсовые звенья с креплением их стальными хомутами к металлическим полушпалам.

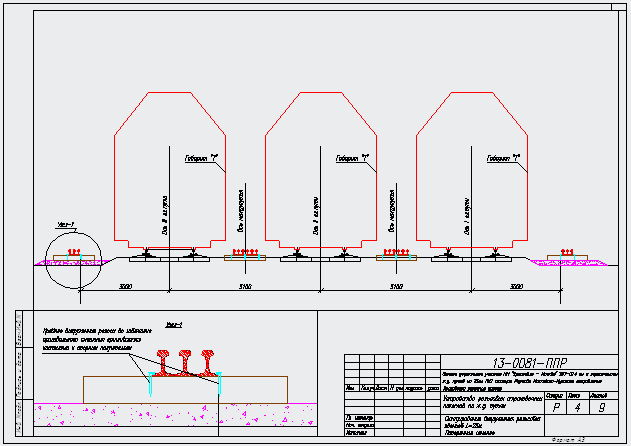

Устройство пакетов по путям МОК

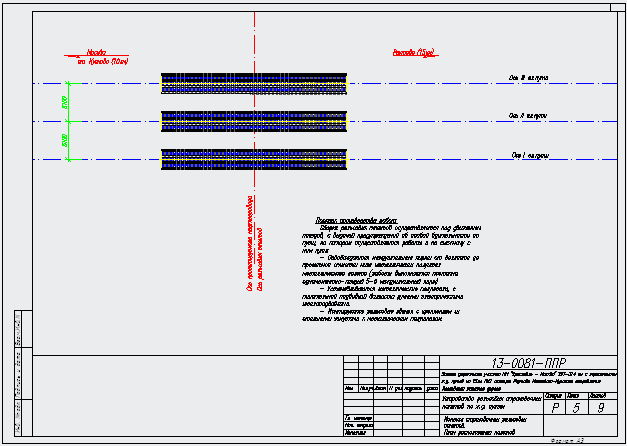

Устройство пакетов по путям:

Все конструкции страховочных рельсовых пакетов доставляются к мету укладки дрезиной ДГКУ (МПТ) по закрытому ж.д. пути.

Предварительно конструкции складируются на ст. Бескудниково Савеловского направления.

Всего - на доставку и выгрузку конструкций рельсовых пакетов по 2-м путям - необходимо 8 "окон", продолжительностью ориентировочно по 2 часа каждое.

Сборка рельсовых пакетов осуществляется под движением поездов, с выдачей предупреждений об особой бдительности по пути, на котором осуществляются работы и по смежному с ним пути.

Работы по демонтажу рельсовых пакетов осуществляются в обратном порядке.

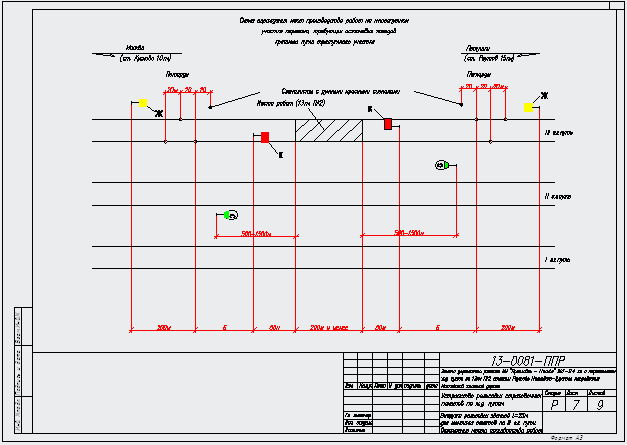

Устройство пакетов по путям:

Поделиться


Eще из данной категории

Архитектурный проект здания на монолитном каркасе
Проект склада производственной базы
Проект станции техобслуживания СТО строительство объекта по обслуживанию автомобилей и автомобильной стоянки)
Рабочий проект Фермы на 1100 голов
КЖ производственного здания в dwg
Телятник на 500 голов План, Фасады
Проект 16-ти этажного одноподъездного жилого дома
Если у вас есть вопросы или критика на материал пишите в комментариях или на форуме
Ваше сообщение будет опубликовано только после проверки и разрешения администратора.
Ваше имя:
Комментарий:
Секретный код:
Секретный код
Повторить:

Добро пожаловать,
Гость

Регистрация или входРегистрация или вход
Потеряли пароль?Потеряли пароль?

Ник:
Пароль:
Код:Секретный код
Повторить:

Последние файлы


Архитектурный проект 3-х этажного служеб… ...

Настоящий свод правил СП 43.13330.2012 р… ...

Настоящий стандарт ГОСТ 25912-2015 распр… ...

Сведения о проекте Наружные стены, S=50… ...

Чертежи прожекторной мачты в dwg. Из про… ...

Документы

Каталог нормативной документации
Скачать типовые техкарты
Типовые проекты и типовые серии
Типовые проекты и типовые серии
